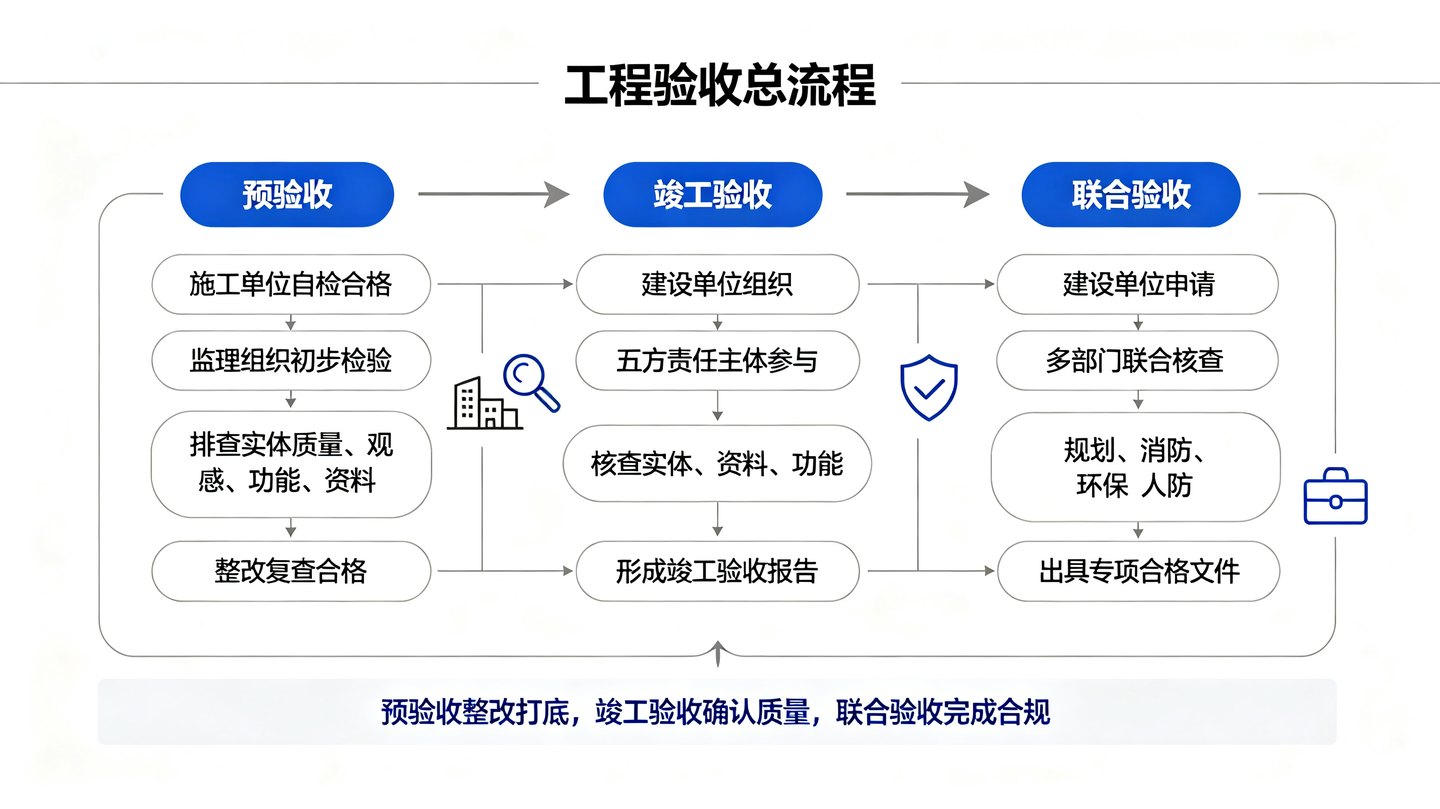

一、预验收
1、定义与目的
预验收是指在施工单位完成全部施工任务并自检合格后,向监理单位提出申请,由监理单位组织的初步检验环节。其核心目的在于提前排查并整改施工中存在的实体质量、观感质量及使用功能等问题,确保工程满足设计要求与相关质量标准。预验收是正式竣工验收的前置程序,只有在预验收合格且相关问题整改到位后,施工单位方可出具正式的《工程竣工报告》,提交建设单位以启动竣工验收流程。
2、实施主体
预验收由总监理工程师负责组织,建设单位代表、施工单位项目负责人及技术质量负责人等共同参与。
3、主要内容
对工程实体质量、观感质量、使用功能以及竣工资料的完整性进行全面核查。监理单位需形成《工程竣工预验收报告》,详细列出发现的问题及整改要求;施工单位整改完毕并经监理复查合格后,方可进入下一阶段。
二、竣工验收
1、法律依据
根据《中华人民共和国民法典》第七百九十九条及《中华人民共和国建筑法》第六十一条。
《民法典》第七百九十九条 建设工程竣工后,发包人应当根据施工图纸及说明书、国家颁发的施工验收规范和质量检验标准及时进行验收。验收合格的,发包人应当按照约定支付价款,并接收该建设工程。
《建筑法》第六十一条 交付竣工验收的建筑工程,必须符合规定的建筑工程质量标准,有完整的工程技术经济资料和经签署的工程保修书,并具备国家规定的其他竣工条件。建筑工程竣工经验收合格后,方可交付使用;未经验收或者验收不合格的,不得交付使用。
2、定义与目的
竣工验收是工程建设的最终关键环节,旨在全面评估工程质量是否达标、是否满足设计要求及使用功能,是工程由建设阶段转入使用阶段的法定标志。
3、实施主体
由建设单位负责组织实施,勘察、设计、施工、监理等五方责任主体共同参与,工程质量监督机构对验收过程进行现场监督。
4、主要内容
验收组通过审阅工程档案资料、实地查验工程质量等方式,对工程实体质量、观感质量、使用功能及质量控制资料进行全面检查与综合评价。各方达成一致意见后形成《建设工程竣工验收报告》并签字盖章。只有顺利通过竣工验收,工程才具备正式交付使用的条件。
三、联合验收
1、定义与目的
联合验收是由政府相关行政主管部门共同参与的综合验收活动,旨在统筹评估工程是否满足规划、消防、环保、人防等多方面的法定要求,提升验收效率,保障工程全面合规。
2、实施主体
通常由建设单位提出申请,由住建部门牵头或依托工程建设项目审批管理系统,组织自然资源(规划)、消防、环保、人防等相关部门及施工、监理等单位共同参与。
3、主要内容
各职能部门依据法定职责对工程进行专项核查与验收。例如,规划部门核实工程是否符合规划许可要求,消防部门确认消防设施及系统是否合格,环保部门检查环境保护措施落实情况等。各部门验收通过后,出具相应的专项验收合格文件或准许使用文件。
四、流程顺序与逻辑关系
预验收、竣工验收与联合验收在工程建设收尾阶段依次推进、环环相扣。预验收作为初步排查与整改环节,为后续验收奠定质量基础;联合验收确保工程在规划、消防、环保等方面满足政府监管的法定要求;竣工验收则是对工程整体质量与合同履约情况的最终权威确认。三者有机结合,共同构建了严密的工程质量与安全管控体系,确保工程合法、合规、高质量地交付使用。
